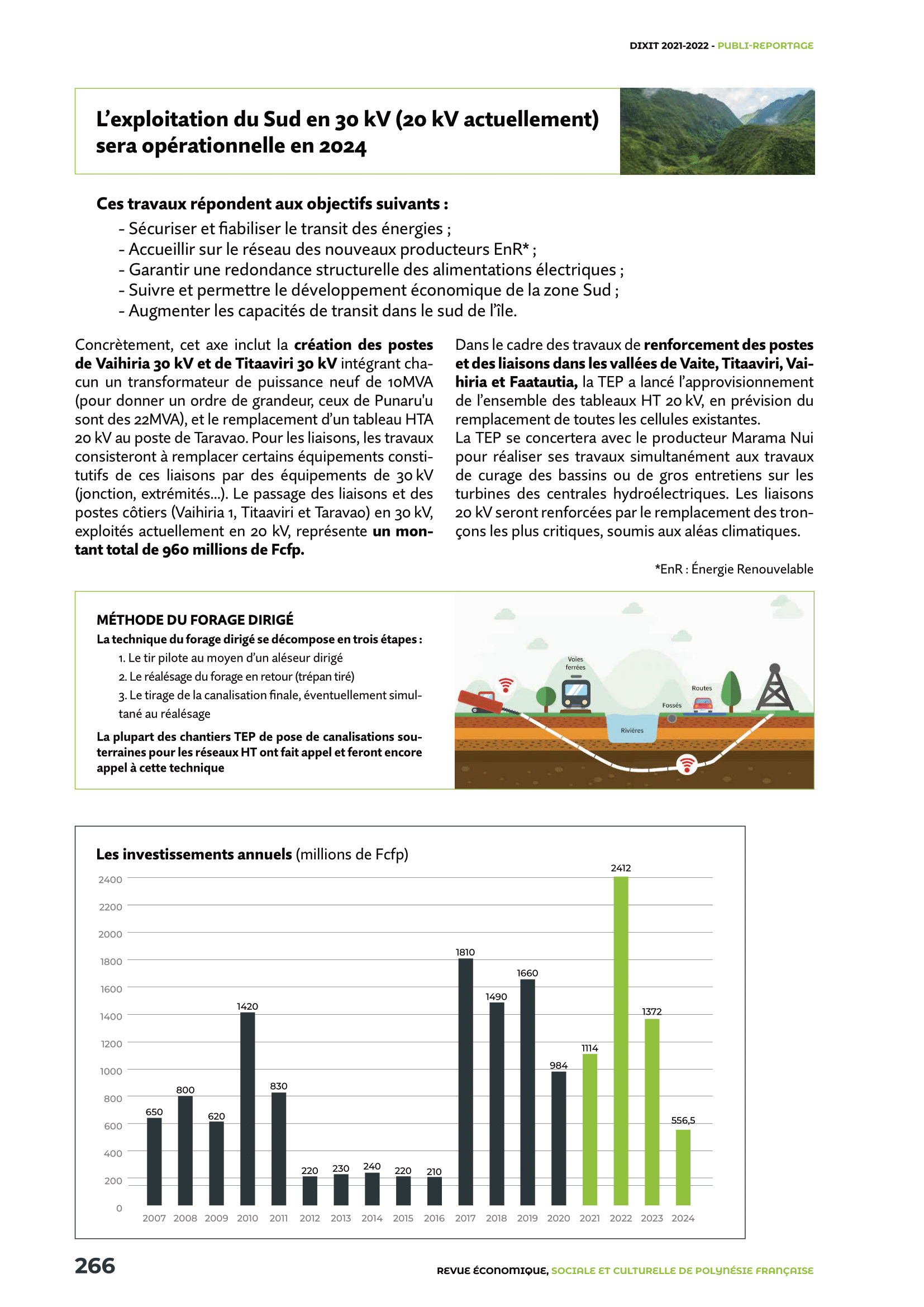

Dans cet article du Dixit, vous pourrez découvrir l'avancement des projets structurants pour le réseau électrique de Tahiti.

La boucle Nord avance et devrait être réceptionnée en 2023. La TEP prévoit également des travaux dans le Sud de l'île pour accueillir les nouveaux producteurs d'énergies renouvelables.

Bonne lecture !
